06.05.2025

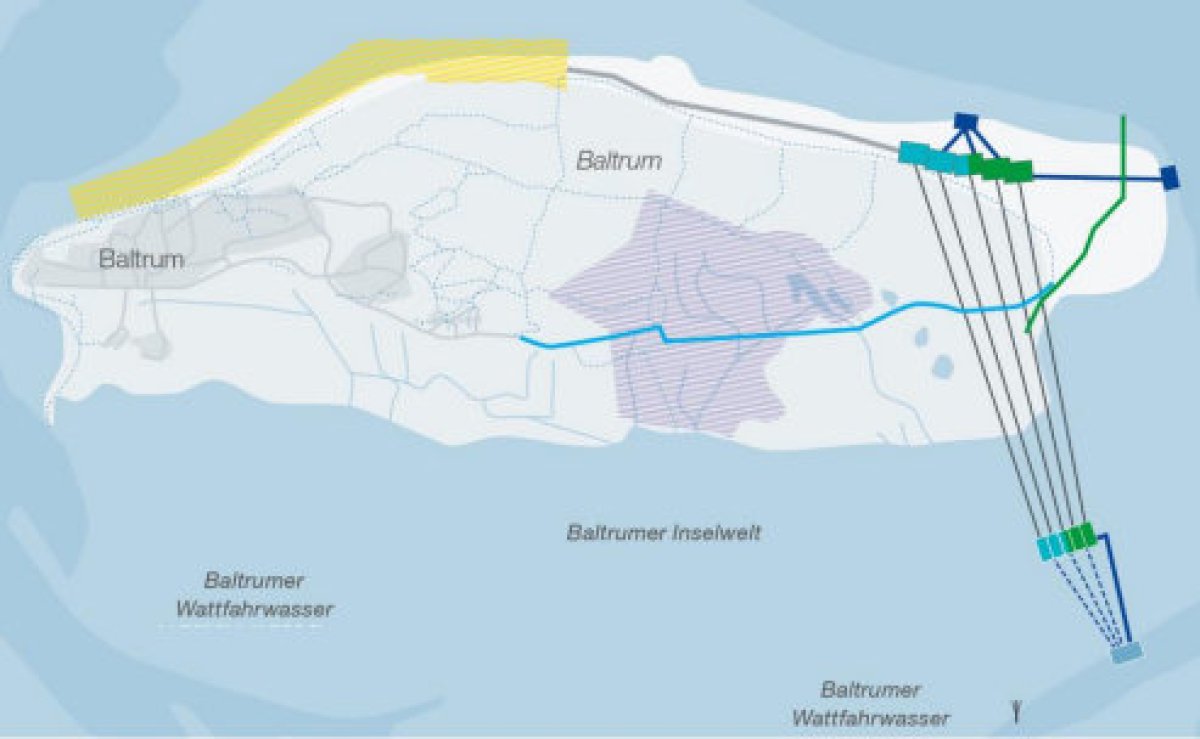

Update zur Horizontalbohrung


Zunächst einmal können wir alle Inselgäste beruhigen: Da die Baumaßnahmen ganz im Osten der Insel stattfinden, bekommt man davon als Urlauber nur bei einem langen Spaziergang zum Ende der Insel was mit. Vom Dorf oder Badestrand aus ist das Ganze nicht zu sehen oder zu hören.



Hier das aktuelle Update von TenneT zu den Arbeiten am Baltrumer Ostende.



Baustelle Nordstrand

  • Baugeräte wie Radlader und Bagger sind vor Ort, die
    Baustellenfläche ist teilweise eingerichtet (Bauzaun, Schutz für
    Fußgängern etc.).

  • Ab 05. Mai: Anlieferung weiterer Baugeräte und Aufbau der
    Einzugsbahn (Rollenböcke auf Sand für einfacheres Handling
    und Abrollen der Kabelschutzrohre)

  • Ab 12.Mai: Aufstellung von Aufenthalts- und Sanitärcontainern

  • Im Zuge der Kampmitteluntersuchung am Strand wurden alte
    Metallteile und Müll gefunden und entfernt



Baustelle im Watt

  • Stegbauarbeiten vor Baltrum:

    Der Stegbau verläuft planmäßig – etwa die Hälfte der
    insgesamt 46 Dalben sind bereits eingebracht. Die
    Dalben sind rund 28 Meter lang und haben einen
    Durchmesser von einem Meter.

    Wegen niedriger Wasserstände gab es eine kurze
    Unterbrechung. Über den Feiertag (01. Mai) wurde
    weitergearbeitet – für die Insel bleibt das weiterhin
    kaum wahrnehmbar. Der Abschluss der Stegarbeiten
    ist bis Mitte Mai geplant.

  • Baustelleneinrichtungsfläche und weitere Arbeiten:

    Die Baufläche im Watt ist vorübergehend vergrößert
    (zwei zusätzliche Arbeitsplattformen). Nach Abschluss
    des Stegbaus bleiben nur noch die Bohrplattform und
    der Anlegeponton, die Arbeitsplattformen werden
    wieder aus dem Baufeld verschleppt.

  • Bohrungen und Anlieferung Kabelschutzrohre:

    Die ersten zwei Bohrungen starten voraussichtlich
    Mitte Mai

    Das erste Kabelschutzrohr wird Ende Mai von der
    Landseite/Dornumergrode aus eingeschwommen,
    weitere Kabelschutzrohre folgen im Abstand von 1–2
    Wochen. Es sind kurzzeitige Sperrungen des
    Wattfahrwassers erforderlich. Hierzu werden wir
    rechtzeitig informieren.


Hintergrund


Durch Offshore-Netzanschlusssysteme transportiert TenneT grünen Strom von Windparks auf See an Land. Bei diesem Projekt wird die Insel Baltrum unterquert. Für die Unterquerung wird das grabenlose Horizontalbohrverfahren eingesetzt. Die Bohrungen erfolgen von einem Arbeitsponton im Watt und verlaufen 1.800 Meter unterirdisch bis zum Austrittspunkt am östlichen Teil des Nordstrandes. Die Bohrplattform im Watt ist über einen Anlandungsponton und einen angeschlossenen Steg erreichbar, der etwa 500 Meter von der Insel entfernt liegt.







TenneT Baustatus Baltrum




Autor: Dennis Jost
Quelle: TenneT


Baltrum-Online.de ist ein werbefreies und unabhängiges Angebot. Wir berichten ehrenamtlich und frei über die Insel Baltrum und stehen in keinerlei Verbindung zur Gemeinde Baltrum.

Weitere News

4.9.2026

TenneT: Bau-Update

Arbeiten am Nordstrand und im Watt beendet...

4.9.2026

Nature-Writing: Landfall

mit Bildern von Denis Metz...

3.9.2026

Jens Gaiser lädt am Samstag in die Teestube

Kleine Planänderung bei Einzelkandidat Jens Gaiser: Statt im Düneneck findet das Treffen in der ...

3.9.2026

Elführtje mit MOIN Baltrum

Am Donnerstagvormittag hat die freie Wählergruppe MOIN Baltrum in die Teestube zum Elführtje und Klö...

3.9.2026

Lesung mit Winfried Picard

Am 8. September 2026 um 20 Uhr im Nationalpark-Haus...

3.9.2026

Am Freitag ist Inselabend!

4. September um 20 Uhr, Karten in der Schatzinsel und Abendkasse...

2.9.2026

Osnabrück vs. Bayern bei Ulli

Die Inselfreunde Baltrum laden ein zur Partie VFL : FC mit Meerblick...

2.9.2026

Inselbühne spielt Tjark

HEUTE um 20.30 Uhr auf der großen Bühne im Haus des Gastes...

1.9.2026

Überraschung für Sophie

Baltrum-Läuferinnen und -Läufer überreichen Blumen...

1.9.2026

Dienstag Gitarrenkonzert mit Stefan Grasse

Dienstag um 20:30 Uhr auf der Kleinkunstbühne im Kinderspöölhus „Inner Sound"...

31.8.2026

Elführtje mit MOIN Baltrum

Einladung in die Teestube für Donnerstag, den 3. September 2026, 11 Uhr!...

29.8.2026

Sonntag war Dorffest

Dorffest auf Baltrum am 30. August 2026 von 14 bis 18 Uhr auf dem Dorfplatz...

29.8.2026

Inselhochzeit

Der Standesbeamte hatte heute etwas zu tun....

29.8.2026

Fußball in der SchirmSeaBar

Heute und morgen werden in der SchirmSeaBar in der Baltrum-Arena am Cobigolfplatz neben den Nachmitt...

29.8.2026

Sparkasse tauscht Geldautomaten nicht

Am 31. August und am 1. September 2026 gibt es Bargeld bei der SpaKa...

28.8.2026

Uschis Beachbar statt Ballermann

Mal etwas Erfreuliches! Hat Peter Janssen gefunden...

28.8.2026

Inselfreunde sagen Danke!

Viele Mitmachaktionen, vielfältige Unterstützung...

28.8.2026

Sommerpause ade!

Fleitjes starten wieder in den Konzertreigen Moi Tied...

28.8.2026

BM-Duell aus Sicht von Moin Baltrum

Analyse und Bewertung...

28.8.2026

Jens Gaiser lädt ins Düneneck ein

Gespräch bei Kaffee und Teekuchen am 5. September um 15 Uhr...

28.8.2026

Gegendarstellung

Gegendarstellung zur Stellungnahme der Reederei Baltrum-Linie ...

27.8.2026

Stellungnahme der Reederei Baltrum-Linie

Stellungnahme der Reederei Baltrum-Linie GmbH, 27. August 2026 ...

27.8.2026

SPD-Besuch auf Baltrum

Am Mittwoch haben der Landkreiskandidat für den Landkreis Aurich, Olaf Wiltfang von der SPD, sowie d...

27.8.2026

Vom Meer, vom Moor und von der Heide

HEUTE 20:30 Uhr: Szenische Lesung im Kinderspielhaus um 20.30 Uhr...

27.8.2026

Bunte Woche

...  Und so ging es weiter: ShantyChor und Theater! Nach dem bunten Montag kam der musikalische ...


Alle Artikel des Jahres

Inselrundgang

Archiv


Volltextsuche:

Alle News der letzten 26 Jahre im Archiv:

2026
2025
2024
2023
2022
2021
2020
2019
2018
2017
2016
2015
2014
2013
2012
2011
2010
2009
2008
2007
2006
2005
2004
2003
2002
2001



8871 Artikel online verfügbar
